光伏發電安裝好之后,剩下的流程就是并網了,并網流程也是開展分布是光伏發電的關鍵環節之一。下面小編將為您分享一下從光伏發電資料提交到并網成功需要多長的時間,以及在并網流程當中,每個階段都要向電網公司提交哪些資料?下面我們就一起來看一看分布式光伏發電并網流程吧。
一、分布式光伏發電并網流程
光伏發電并網操作步驟主要如下:
1、 提出并網申請流程
業主提出并網申請,電網公司受理并網申請,完成現場勘測。時間所需兩個工作日
2、接入系統步驟
電網公司制定接入系統方案,項目業主確定。接入系統方案。是時間大約需15~35個工作日。同時項目業主出去接入系統的意見函,時間需三個工作日。
3、項目備案及安裝階段
項目業主進行備案以及電站的安裝,電網公司進行電網配套工程實施,與項目同步或者是提前完成。
4、并網驗收階段
項目業主在安裝完電站之后,提出并網驗收的申請,電網公司受理驗收申請并完成,以及安裝電能計量表,此時間需八個工作日左右。
電網公司簽署并網合同以及簽署并網調度協議。完成并網頁收集調試。此時間約需十個工作日。
5、光伏發電并網運行階段
當光伏電站。驗收以及調試完畢后,就可進行并網運行了。
具體的流程見下圖。

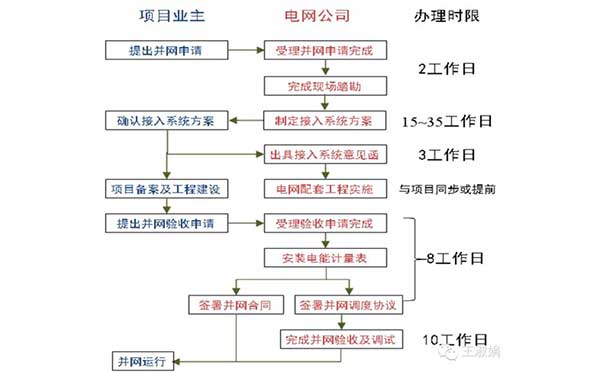

圖1 分布式光伏發電并網流程 來源網絡
下面將詳細說說光伏發電并網操作步驟,詳情請看以下內容:
二、光伏發電并網操作步驟
1)制定接入系統方案:
分布式光伏發電單點并網項目10個工作日,多點并網項目20個工作日;
2)出具接入系統方案評審意見:
地市公司營銷部(客戶服務中 心)負責組織相關部門審定380/220伏分布式電源接入系統方案,并出具評審意見。工作時限:5個工作日。
地市公司發展部負責組織相關部門審定35千伏、10千伏接入項目(對于多點并網項目,按并網點最 高電壓等級確定)接入系統方案,出具評審意見、接入電網意見函并轉入地市公司營銷部(客戶服務中 心)。工作時限:5個工作日。
3)審查項目設計文件
10kV及以上電壓等級并網項目,需審查客戶的設計文件并出具評審意見,工作時限:10個工作日;
220V/380V則不需要此項工作。
下文,將按照辦理流程,從六大方面,詳細介紹電網公司對項目的技術要求、資料要求。
1、分布式光伏接入電網的基本要求
(1)、接入電壓等級建議。
分布式電源并網電壓等級可根據裝機容量進行初步選擇,參考標準如下:

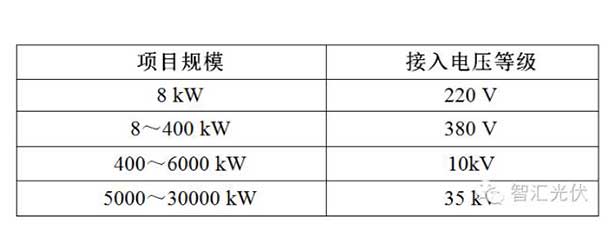

圖2 不同規模接入電壓等級參考表
圖片說明:上表中的規模是針對所有分布式光伏項目(如分布式燃機),單就光伏項目而言,20MW(20000kW)以內為分布式項目,超出此規模則不屬于分布式!
最終并網電壓等級應根據電網條件,通過技術經濟比選論證確定。若高低兩級電壓均具備接入條件,優先采用低電壓等級接入。
(2)、電網給予分布式光伏的簡化政策
1)分布式光伏發電項目可以專線或T 接方式接入系統。
2)380 V、10 kV接入的分布式光伏發電可采用無線公網通信方式(光纖到戶的可采用光纖通信方式),但應采取信息安 全防護措施;
3)分布式光伏發電項目送出線路的繼電保護不要求雙重配置,可不配置光纖縱差保護。
4)分布式光伏發電項目調度自動化及電能量采集信息接入:380 V、10 kV接入的分布式光伏發電項目,暫只需上傳電流、電壓和發電量信息,條件具備時,預留上傳并網點開關狀態能力。
5)分布式光伏發電項目應在并網點設置易操作、可閉鎖、且具有明顯斷開點的并網開斷設備。
6)10 kV及以下接入用戶側電源項目,不要求具備低電壓穿越能力。
2、分布式電源接入申請
(1)、分布式電源接入電網申請表

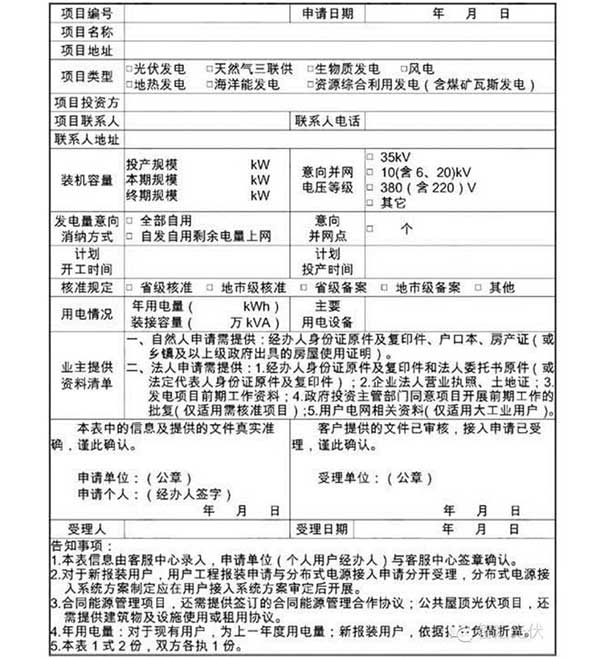

圖3 分布式電源接入申請表
(2)、接入系統方案的內容
1)接入系統方案的內容應包括:
分布式電源項目建設規模(本期、終期)、開工時間、投產時間、系統一次和二次方案及主設備參數、產權分界點設置、計量關口點設置、關口電能計量方案等。
2)系統一次包括:
并網點和并網電壓等級(對于多個并網點項目,項目并網電壓等級以其中的最高電壓為準)、接入容量和接入方式、電氣主接線圖、防雷接地要求、無功配置方案、互聯接口設備參數等;系統二次包括:保護、自動化配置要求以及監控、通信系統要求。
(3)、審查需提交的資料清單

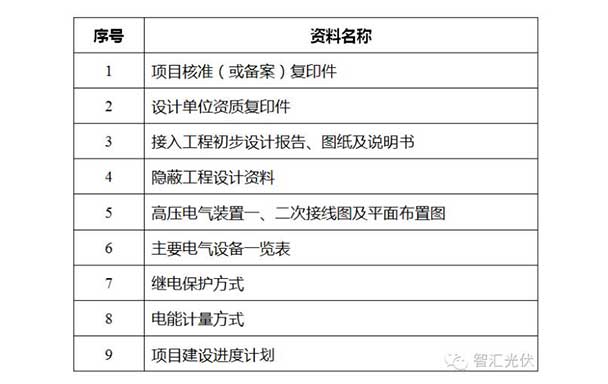

圖4、35kV、10 kV接入的分布式光伏接入系統工程設計審查需要提供的資料清單
3、逆變器的要求
(1)、接入10 千伏配電網時對逆變器的技術要求
1)并網點應安裝易操作、可閉鎖、具有明顯開斷點、帶接地功能、可開斷故障電流的開斷設備。
2)逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間要求見表1;檢有壓85%UN自動并網)。
3)分布式電源采用專線方式接入時,專線線路可不設或停用重合閘。
4)公共電網線路投入自動重合閘時,宜增加重合閘檢無壓功能;條件不具備時,應校核重合閘時間是否與分布式電源并、離網控制時間配合(重合閘時間宜整定為2+ δt秒,δt為保護配合級差時間)。
5)分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。

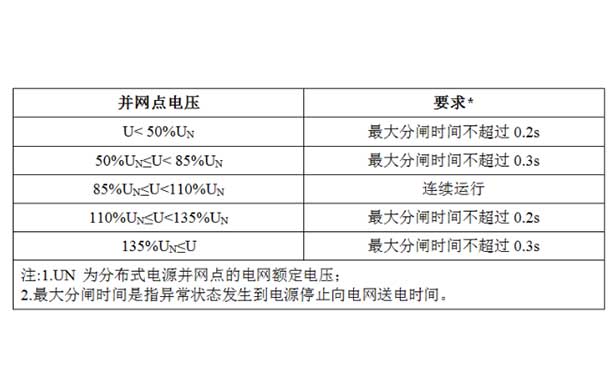

圖5 逆變器技術要求
(2)、接入220/380伏配電網時對逆變器的技術要求
1) 并網點應安裝易操作,具有明顯開斷指示、具備開斷故障電流能力的低壓并網專用開關,專用開關應具備失壓跳閘及檢有壓合閘功能,失壓跳閘定值宜整定為20%UN、10秒,檢有壓定值宜整定為大于85%UN。
2)逆變器應符合國家、行業相關技術標準,具備高/低電壓閉鎖、檢有壓自動并網功能(電壓保護動作時間見表1,檢有壓85%UN自動并網)。
3)分布式電源接入容量超過本臺區配變額定容量25%時,配變低壓側刀熔總開關應改造為低壓總開關,并在配變低壓母線處裝設反孤島裝置;低壓總開關應與反孤島裝置間具備操作閉鎖功能,母線間有聯絡時,聯絡開關也應與反孤島裝置間具備操作閉鎖功能。
4)分布式電源接入380 伏配電網時,宜采用三相逆變器;分布式電源接入220 伏配電網前,應校核同一臺區單相接入總容量,防止三相功率不平衡情況。
5)分布式電源功率因數應在0.95(超前)~0.95(滯后)范圍內可調。
4、分布式電源并網驗收和并網調試申請

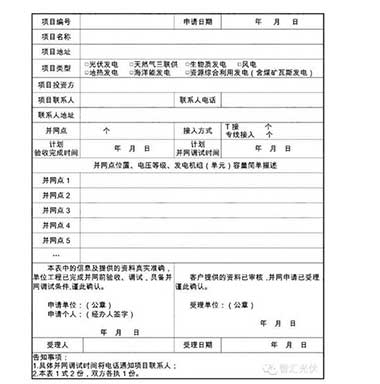

圖6 分布式電源并網驗收和并網調試申請表

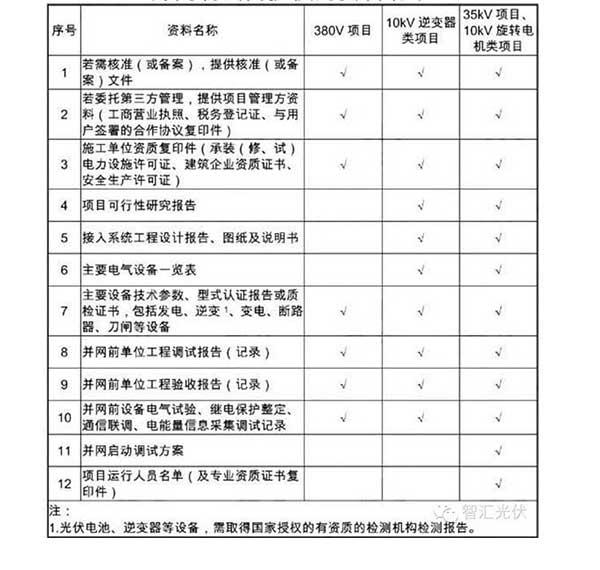

圖7 分布式電源并網驗收和并網調試需提供的資料清單
5、并網前的資質審查
分布式光伏項目并網時,電網要求提供的審核資料會有所差異。本文介紹了某省電網公司要求的《分布式光伏項目調試并網階段資料審核清單》。
(1)、設計院資質審查;
(2)、建委備案資料審查要求;
(3)、設計審查要求;
(4)、施工單位資質要求。
6、并網驗收申請
引用:以上內容轉載自智匯光伏,所發內容不代表本平臺立場。
